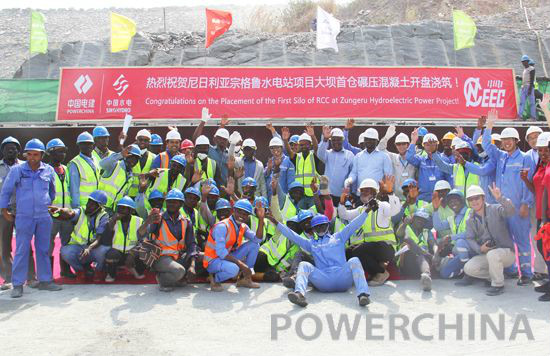

當?shù)貢r間1月22日上午,“一帶一路”上的又一重要工程——尼日利亞宗格魯水電站大壩首倉碾壓混凝土正式開碾,這標志著該項目主體工程正式開工。

宗格魯水電站大壩設計為碾壓混凝土重力壩,碾壓混凝土量高達200多萬立方米,高峰施工強度預計為13.5萬立方米/月。首倉碾壓混凝土選擇在大壩23至24號壩段,倉面面積1500平方米,設計碾壓混凝土量3200余立方米。碾壓混凝土采用自卸汽車直接入倉,平倉機攤鋪,振動碾振動密實等方式施工。
建設過程中,中國電建認真開展碾壓混凝土施工的各項準備工作,從材料儲備、人力資源補充、工法學習、施工技術交底等多方面入手,早準備早安排,想方設法為碾壓混凝土施工創造條件,并積極會同業主推動移民征地等關鍵問題的解決。
電站將在2020年9月發電,并入尼日利亞國家電網,發電量750兆瓦,可以滿足尼日利亞首都阿布賈這樣規模的兩座城市用電。大壩完工后,將在宗格魯以上的卡杜納河段形成50公里長的人工湖,庫區生態環境也會大大改善。
