2021年1月15日,國家能源集團國電上海廟項目間接空冷系統1號冷卻塔順利結頂。該塔是全國首個采用鋼結構的百萬千瓦級機組冷卻塔。下面來一起回顧“巨無霸”鋼結構冷卻塔結頂精彩瞬間。

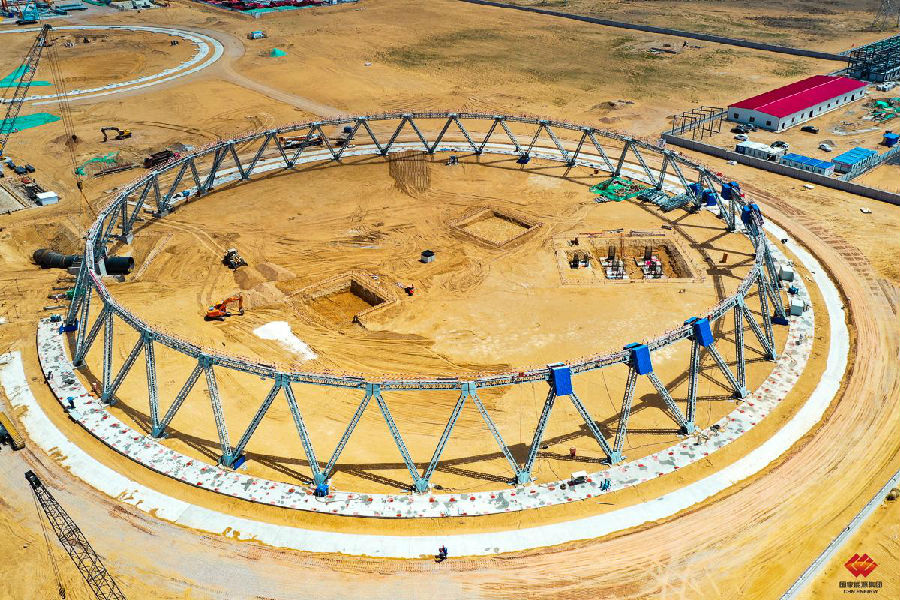

該塔底部直徑148.7米,面積相當于2.5個足球場,塔高190.2米,總重量6500噸。圖為2020年3月26日,上海廟公司間接空冷系統1號冷卻塔施工現場。

2020年5月28日,自重13噸、垂直高度15米的1號冷卻塔首榀鋼三角開始吊裝。因安裝作業難度極大,地面作業人員反復測量牽引,歷經12小時,才保證了鋼三角的傾斜角度、水平角度等滿足指標要求。

2020年6月15日,1號冷卻塔第一層順利合攏。作為整個冷卻塔的基準,32個鋼三角全部安裝合格,在近500米的周長中,精度要求偏差值不超過5毫米。

2020年9月5日,1號冷卻塔第六層第二榀鋼三角吊裝完成。每榀鋼三角在地面拼接完成后,就地加裝外部蒙皮,既有效保證了安裝精度,又降低了高空作業安全風險。

2020年10月1日,施工人員將鋼三角桿件按照模板位置拼裝焊接成統一的規格,以方便后續安裝。

2020年11月21日,內蒙古鄂爾多斯市前旗地區的溫度已降至零下20攝氏度。相比冬季因低溫結塊無法施工的混凝土型塔,1號冷卻塔憑借其鋼質優勢可以繼續施工。

2020年12月14日,1榀鋼三角正在從塔內起吊。該塔7層以上均采用兩臺塔式起重機內部起吊。

2021年1月9日,1號冷卻塔的“裙擺”——展寬平臺吊裝完成。這標志著該冷卻塔已具備吊裝散熱器的條件。

2021年1月15,國家能源集團國電上海廟項目間接空冷系統1號冷卻塔底部仰視圖。國家能源集團國電上海廟項目將從“安全、高效、環保、低碳、靈活、智慧”六個維度出發,將該項目打造成綠色燃煤電站示范工程和智慧燃煤電站示范工程。
